Litmus Launch Framework: lộ trình bài bản để triển khai Litmus

30/08/2026 Đăng bởi: Aucontech Co., Ltd

Litmus Edge Platform

Litmus Launch Framework: lộ trình bài bản để triển khai nền tảng dữ liệu công nghiệp Litmus

Triển khai một nền tảng dữ liệu công nghiệp (IIoT) chưa bao giờ chỉ là chuyện cài phần mềm lên một máy chủ. Đó là một dự án có nhiều bên tham gia: đội IT của khách hàng, đội kỹ thuật vận hành (OT), đội bảo mật, đội dự án và đối tác triển khai. Nếu không có một quy trình chung, mỗi nhà máy sẽ được triển khai theo một cách khác nhau, và rất khó biết ai chịu trách nhiệm cho việc gì khi có vướng mắc.

Đó chính là vấn đề mà Litmus Launch Framework được sinh ra để giải quyết. Đây là bộ khung phương pháp luận chuẩn hóa của Litmus, mô tả từng bước cần làm — và ai cần làm — để đưa nền tảng Litmus Edge từ bản thiết kế trên giấy đến vận hành thực tế tại nhà máy, dù đó là một site đơn lẻ hay một chương trình triển khai trên hàng chục site.

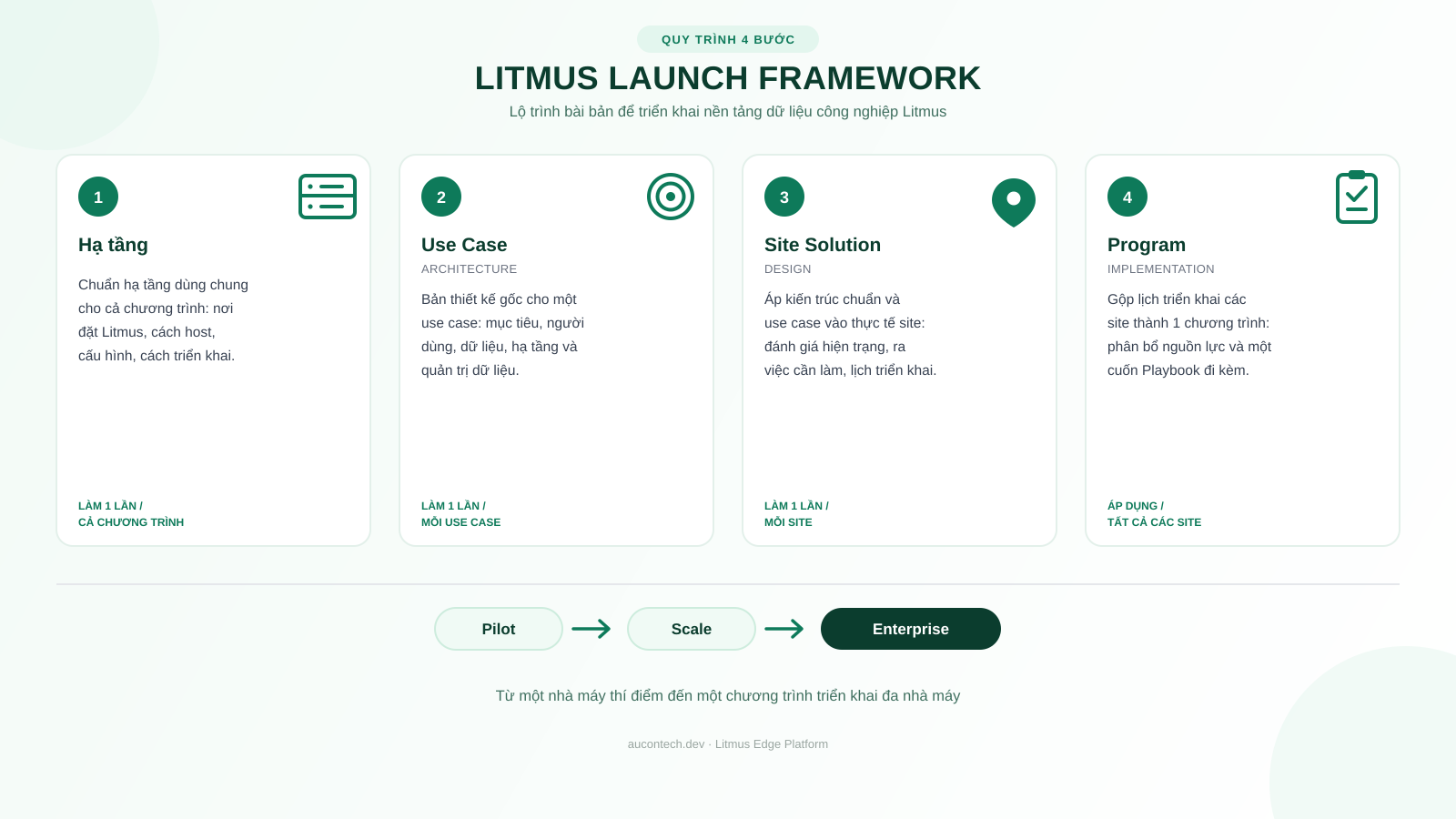

Sơ đồ tổng quan Litmus Launch Implementation View, thể hiện 4 khối chính của framework và mối liên hệ giữa chúng
Toàn cảnh Litmus Launch Implementation View — bốn khối chính và cách chúng liên kết với nhau trong một chương trình triển khai.

Vì sao nhiều dự án IIoT giậm chân tại chỗ?

Trước khi nói về giải pháp, hãy nói về lý do phần lớn các dự án IoT công nghiệp không đạt được kỳ vọng. Nguyên nhân hiếm khi nằm ở công nghệ. Vấn đề thường bắt đầu từ việc mục tiêu giữa các bên không thống nhất — đội vận hành (OT), đội kinh doanh (Business), đội IT và đội dữ liệu (Data) mỗi bên hiểu "thành công" theo một cách khác nhau. Thêm vào đó là dữ liệu còn thiếu, các rào cản bảo mật chưa được tính đến từ đầu, và quan trọng nhất: những người sẽ trực tiếp hưởng lợi từ giải pháp — quản đốc, đội bảo trì, vận hành viên — lại không được đưa vào cuộc ngay từ giai đoạn thiết kế. Litmus Launch Framework được xây dựng chính là để giải quyết những "điểm nghẽn" mang tính con người và tổ chức này, chứ không chỉ đơn thuần là một quy trình kỹ thuật.

Framework này giải quyết bài toán gì?

Về bản chất, Litmus Launch Framework tách việc triển khai thành hai loại công việc rất khác nhau:

  • Những gì chỉ cần thiết kế một lần và có thể tái sử dụng cho nhiều site (kiến trúc hạ tầng chuẩn, bản thiết kế use case).
  • Những gì phải làm riêng cho từng site, vì mỗi nhà máy có hiện trạng hạ tầng, dữ liệu và con người khác nhau.

Nhờ cách tách này, khi một doanh nghiệp muốn nhân rộng một use case (ví dụ giám sát OEE, bảo trì dự đoán...) từ một nhà máy ra hàng chục nhà máy, phần thiết kế cốt lõi không phải làm lại — chỉ cần áp dụng bản thiết kế đã có vào điều kiện cụ thể của từng site mới.

5 câu hỏi Litmus Launch luôn đặt ra trước khi bắt đầu

Trước khi động đến bất kỳ cấu hình kỹ thuật nào, Litmus Launch luôn bắt đầu bằng một danh sách câu hỏi làm rõ vấn đề — thử hình dung một quản đốc nhà máy muốn giải quyết tình trạng dừng máy ngoài kế hoạch trên một dây chuyền đóng gói bằng giải pháp bảo trì dự đoán (predictive maintenance):

1

Vì sao điều này quan trọng?

Use case phải gắn với một mục tiêu kinh doanh cụ thể — ví dụ giảm thời gian dừng máy ngoài kế hoạch — chứ không phải triển khai công nghệ vì công nghệ.

2

Ai sẽ được hưởng lợi?

Quản đốc nhà máy, đội bảo trì, vận hành viên và lãnh đạo doanh nghiệp — những người sẽ trực tiếp dùng kết quả của use case trong công việc hàng ngày.

3

Cần những dữ liệu gì?

Ví dụ dữ liệu rung động, nhiệt độ, chu kỳ vận hành... Và quan trọng không kém: dữ liệu này đã có sẵn hay cần lắp thêm thiết bị, thay đổi logic thu thập?

4

Dữ liệu đó đang nằm ở đâu?

Rải rác trên nhiều thiết bị khác nhau? Một phần đã lưu trong historian? Hay đang bị chặn sau các lớp bảo mật IT chưa được làm rõ?

5

Đo lường thành công bằng cách nào?

Cần một con số cụ thể — ví dụ giảm 10% số lần bảo trì đột xuất trong vòng 6 tháng — vì bảo trì dự đoán chỉ thực sự có giá trị khi nó đo được hiệu quả giảm sự cố ngoài kế hoạch.

Năm câu hỏi này không phải thủ tục hình thức — câu trả lời cho chúng chính là nguyên liệu đầu vào cho khối Use Case Architecture ở phần tiếp theo (Success Criteria, Data Sources, Data Governance Strategy...). Trả lời rõ ràng ngay từ đầu giúp tránh tình trạng dự án "chạy được về mặt kỹ thuật" nhưng không ai dùng, hoặc giữa chừng mới phát hiện thiếu dữ liệu.

Bốn khối xây dựng chính

Framework được cấu trúc thành bốn khối, đi theo đúng trình tự một chương trình triển khai thực tế sẽ trải qua.

1. Litmus Infrastructure Configuration Summary — làm một lần cho cả chương trình

Đây là bước thiết lập "luật chơi" chung về mặt hạ tầng cho toàn bộ chương trình: Litmus sẽ nằm ở đâu trong mô hình phân lớp Purdue của nhà máy (Product Layer Location), các instance Litmus sẽ được host như thế nào — gateway vật lý, máy ảo, Kubernetes... (Product Host Environment), cấu hình nền tảng như NTP, LDAP, DNS, chứng chỉ số... (Product Configuration), phương pháp triển khai — GitOps/CI-CD hay cấu hình thủ công/bán tự động (Deployment Method), và các chuẩn hạ tầng cần có để đáp ứng yêu cầu của use case.

Sơ đồ chi tiết Litmus Infrastructure Configuration Summary với các thành phần Product Layer Location, Product Host Environment, Product Configuration, Deployment Method
Litmus Infrastructure Configuration Summary — chuẩn hạ tầng dùng chung cho toàn chương trình.

2. Use Case Architecture — làm một lần cho mỗi use case

Trước khi triển khai một use case ở bất kỳ site nào, đội dự án xây dựng một "bản thiết kế gốc" cho use case đó: tiêu chí thành công, ai là người dùng cuối được hưởng lợi, danh sách site có thể áp dụng, dữ liệu đầu vào cần thu thập, cách xử lý và nơi xuất dữ liệu đi, yêu cầu hạ tầng và năng lực tính toán, cùng chiến lược quản trị dữ liệu. Bản thiết kế này chính là khuôn mẫu để nhân rộng use case sau này.

Sơ đồ chi tiết Use Case Architecture với các thành phần Success Criteria, Target End Users, Data Sources, Data Processing, Data Publishing...
Use Case Architecture — bản thiết kế gốc của một use case, dùng làm khuôn mẫu để nhân rộng.

3. Site Solution Design — làm một lần cho mỗi site

Đây là bước "may đo" — áp kiến trúc hạ tầng chuẩn và bản thiết kế use case vào thực tế của một site cụ thể. Đội triển khai đánh giá hiện trạng hạ tầng và hiện trạng dữ liệu tại site, từ đó xác định những việc còn thiếu cần làm, tổng hợp thành một danh mục công việc đầy đủ cho site (Site Master Task List), xác định nguồn lực/kỹ năng cần có, và lên lịch triển khai riêng cho site đó.

Sơ đồ chi tiết Site Solution Design với Infrastructure Design, Site Plan, Use Case Design và danh sách deliverable
Site Solution Design — áp kiến trúc chuẩn và bản thiết kế use case vào thực tế của từng site.

4. Program Implementation — áp dụng cho tất cả các site trong phạm vi

Ở bước cuối, lịch triển khai của từng site được gộp lại thành một lịch trình tổng thể cho toàn chương trình, nguồn lực được phân bổ theo từng site, và một cuốn Playbook được xây dựng để hướng dẫn cách thực thi từng đầu việc trong lịch trình — đảm bảo việc triển khai ở các site sau vẫn nhất quán như site đầu tiên.

Sơ đồ Program Implementation với Implementation Schedule, Resource Assignment và Playbook
Program Implementation — gộp lịch triển khai các site thành một chương trình thống nhất.

Ai làm gì? Framework định nghĩa rõ vai trò, không chỉ quy trình

Điểm đáng chú ý của Litmus Launch Framework là nó không dừng lại ở sơ đồ quy trình — mỗi đầu việc trong bốn khối trên đều đi kèm một bảng phân quyền trách nhiệm (ai chịu trách nhiệm thực hiện, ai phê duyệt, ai hỗ trợ/tham vấn, ai chỉ cần được thông báo), cho cả phía Litmus lẫn phía khách hàng.

Về phía kinh doanh và vận hành có Business Champion (người bảo trợ dự án, đặt ra mục tiêu kinh doanh), Global/Regional Use Case Owner (chọn use case và định hướng theo mục tiêu kinh doanh), Site Business OwnerSite Process Owner (đảm bảo giá trị được hiện thực hóa tại từng site), cùng Site End User — người dùng cuối sẽ dùng dữ liệu này hàng ngày.

Về phía kỹ thuật có Litmus Application EngineerCustomer Implementation Engineer (trực tiếp cấu hình và chuyển giao kiến thức), OT Support/Controls Engineer (kết nối tới PLC, cảm biến và các nguồn dữ liệu OT), Lead/Platform IT Architect, Network Engineer, Database Administrator, Data Architect/Data Scientist, và Security Lead. Hai Project Manager — một từ phía Litmus, một từ phía khách hàng — phối hợp xuyên suốt để đồng bộ lịch trình và nguồn lực hai bên.

Cách phân vai rõ ràng này giúp một người mới — dù là nhân sự mới của đối tác triển khai hay đầu mối mới phía khách hàng — có thể nhanh chóng biết mình cần làm gì, cần phối hợp với ai, và framework này ứng với giai đoạn nào của dự án.

Vì sao điều này quan trọng

Với một nhà máy đơn lẻ, framework giúp đội triển khai không bỏ sót bước nào và biết chính xác cần chuẩn bị gì trước khi bắt tay vào cấu hình. Nhưng giá trị thực sự của Litmus Launch Framework bộc lộ rõ nhất khi doanh nghiệp mở rộng từ một site thí điểm sang nhiều nhà máy: nhờ tách bạch phần "thiết kế một lần" khỏi phần "áp dụng theo site", tốc độ nhân rộng được đẩy nhanh, chất lượng triển khai đồng nhất giữa các site, và trách nhiệm của từng bên — Litmus lẫn khách hàng — được minh bạch ngay từ đầu thay vì phải làm rõ giữa chừng dự án.

Không có Litmus Launch
  • Phát sinh bất ngờ giữa chừng dự án
  • Chậm tiến độ, đội ngũ bị động xử lý sự cố
  • Kết quả phụ thuộc kinh nghiệm cá nhân của người triển khai
Có Litmus Launch
  • Có lộ trình rõ ràng ngay từ đầu
  • Kết quả dự đoán được, ít rủi ro phát sinh
  • Quy trình lặp lại được, không phụ thuộc một cá nhân

Framework cũng được thiết kế cho bài toán mở rộng quy mô: một use case thành công ở site thí điểm (pilot) có thể được nhân rộng (scale) ra nhiều site khác, và cuối cùng trở thành một chương trình ở quy mô toàn doanh nghiệp (enterprise) — có site mới, có con người mới tham gia, nhưng không phải xây dựng lại quy trình từ đầu mỗi lần.

Nói ngắn gọn, Litmus Launch Framework chính là "bản đồ" đứng sau mỗi lần triển khai thành công của nền tảng Litmus Edge — từ bản vẽ kiến trúc đầu tiên cho đến khi một chương trình đa nhà máy chính thức đi vào vận hành.
